Septembre 2020 : où en est-on ?

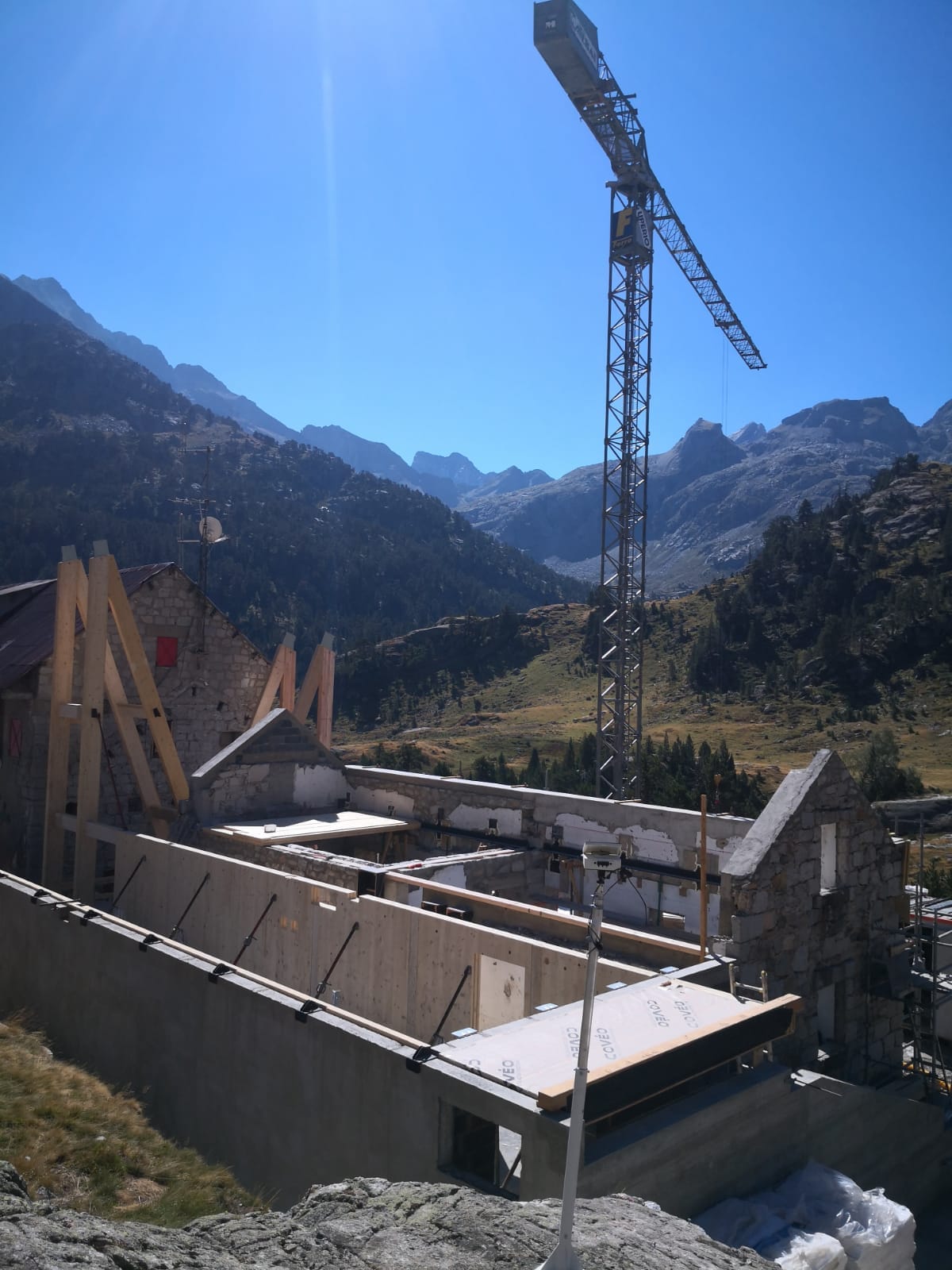

118764440 3240641566011985 4760674912174533827 o           118815230 3243806952362113 8695337100539579192 o

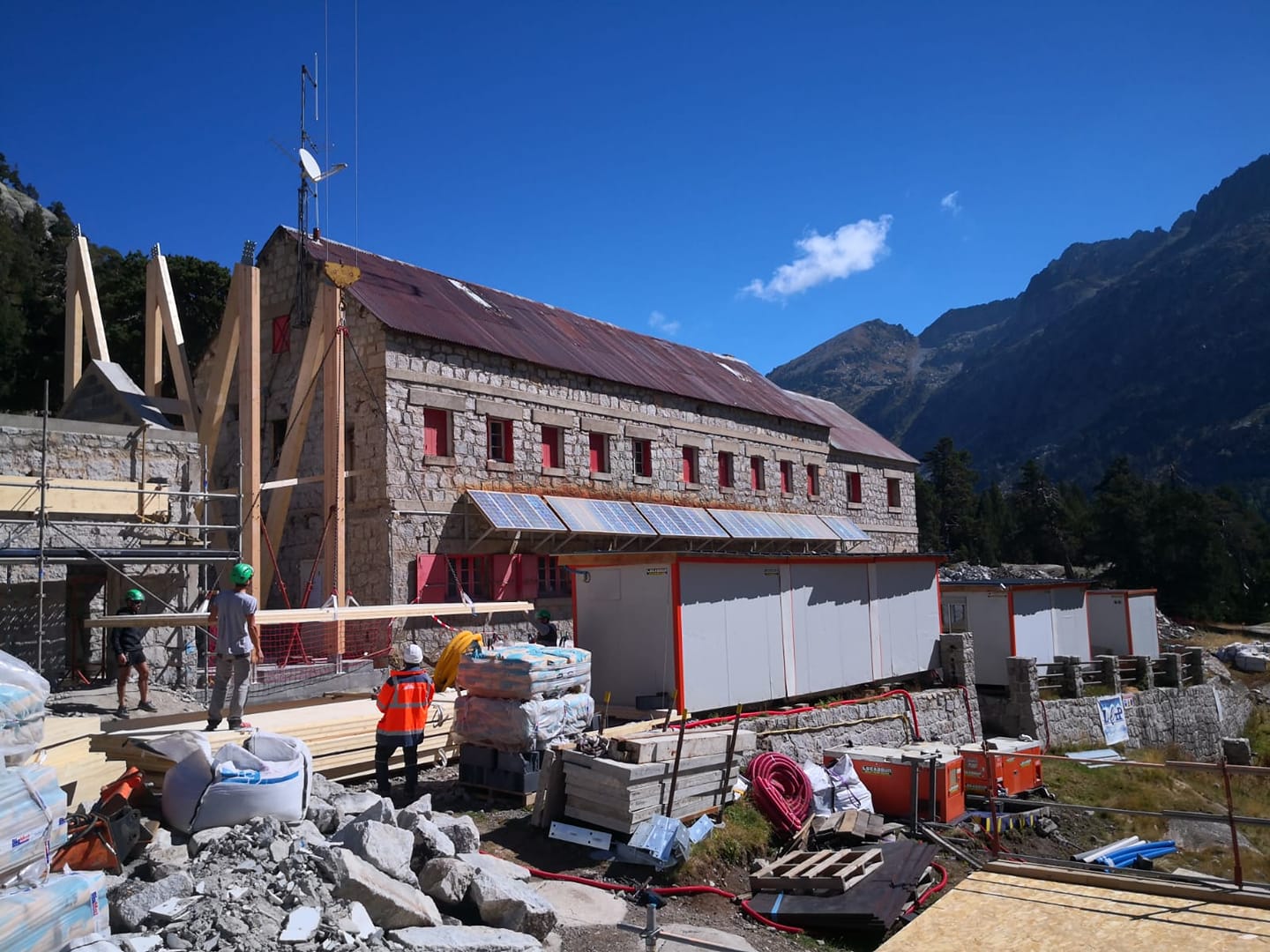

Vues du chantier début septembre 2020 (https://www.facebook.com/RefugeWallon/)



A l'heure où les premiers éléments de structure bois viennent se greffer sur le bâtiment, voici un état de l'avancement des travaux et du planning pour 2020.

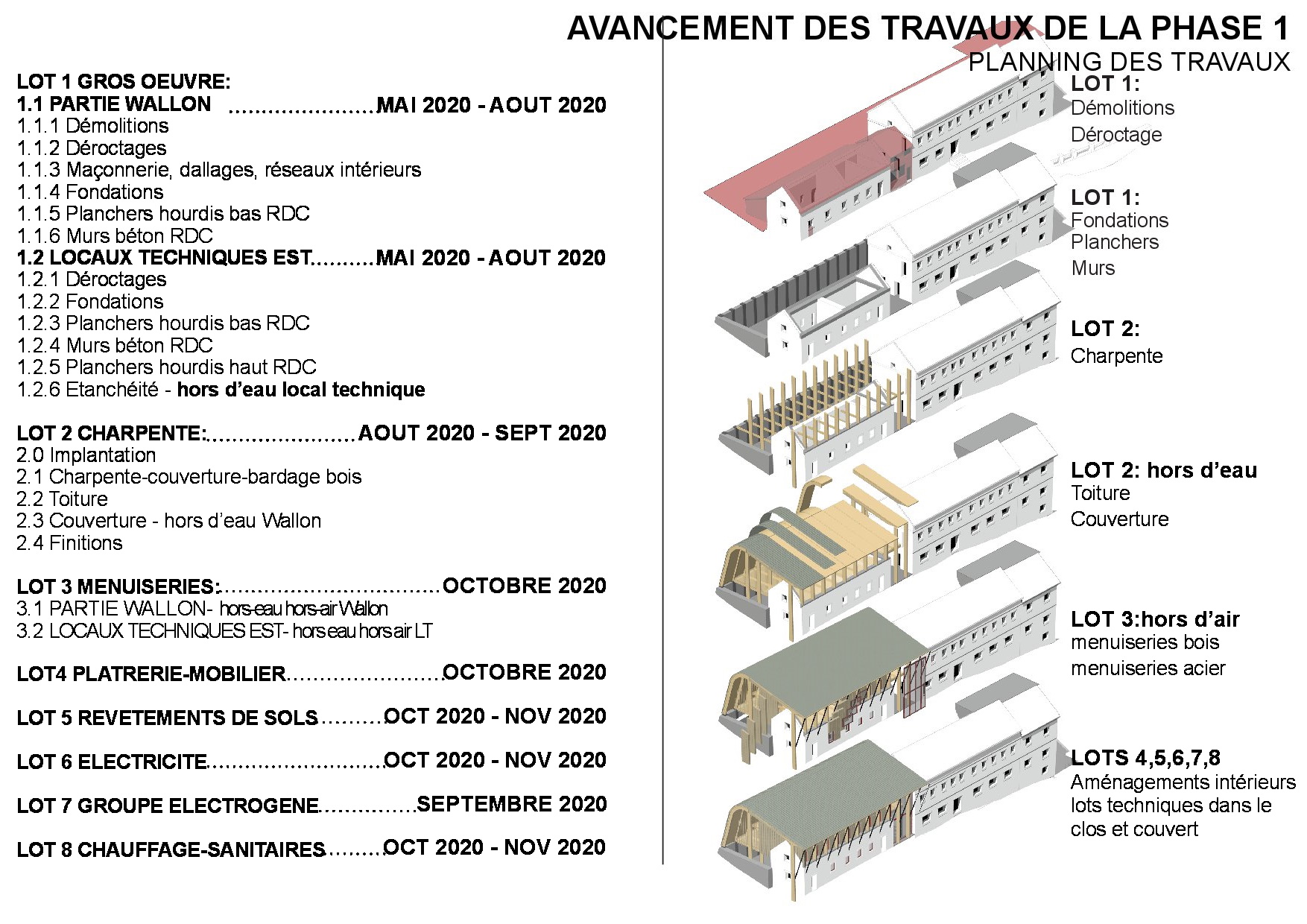

planning

Cette représentation shématique montre l'avancement qui devrait être atteint à la fin de l'année 2020 :

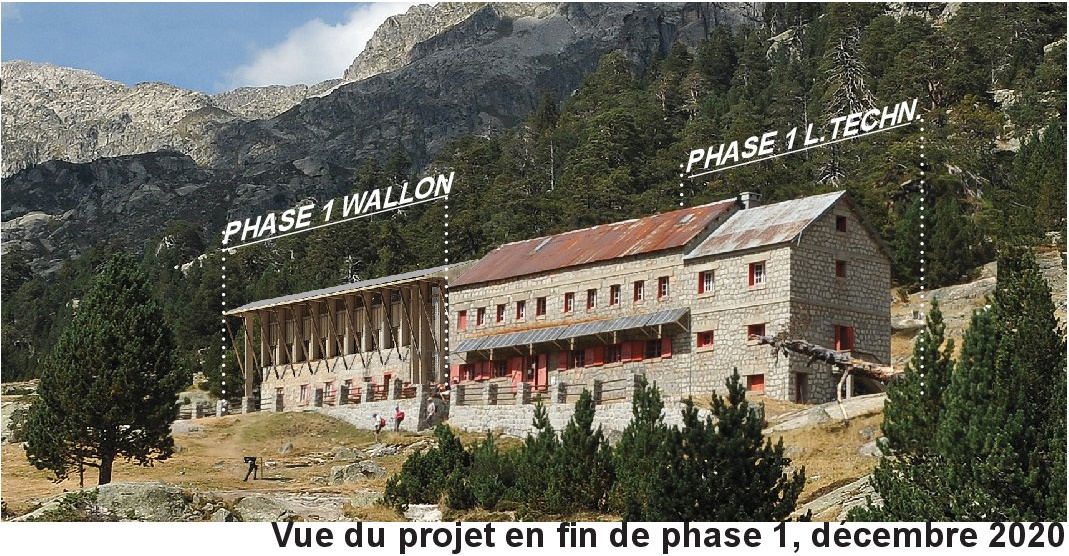

1 phase 1

En parallèle, des travaux ont débuté pour capter une nouvelle source, non loin du port du Marcadau, et acheminer l'eau potable au refuge par une conduite enterrée. L'eau captée arrivant sous pression au refuge, elle servira également à alimenter une centrale de production électrique.

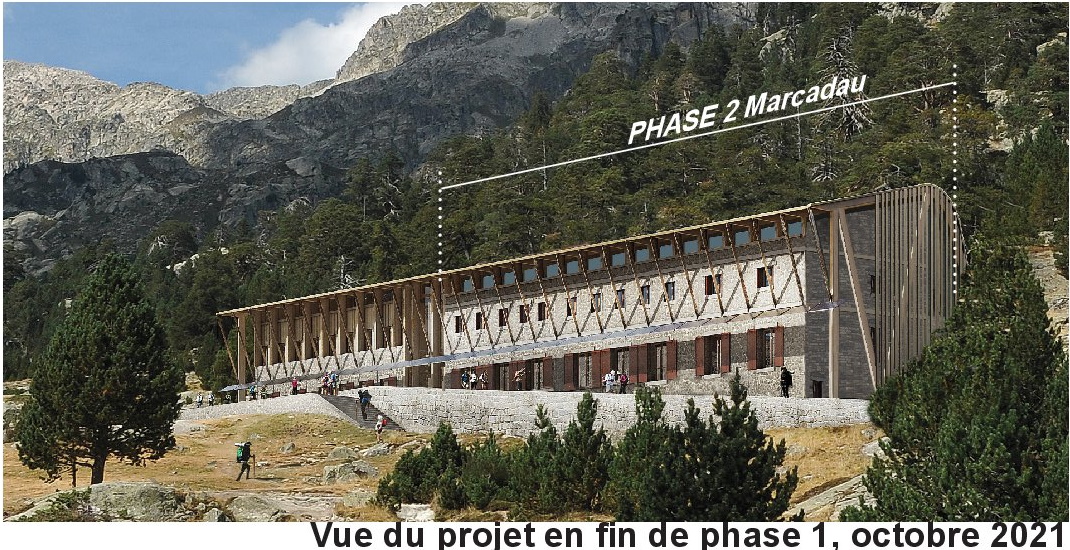

Le reste du bâtiment sera traité en 2021 :

2 phase 2





Juin 2020 - Les travaux de gros oeuvre

P1420515 C             P1420567 C

Les travaux ont commencé par une phase de "déroctage" à l'arrière du bâtiment pour libérer l'espace pour une future extension. Pour 2020, la partie Ouest, dite "Wallon" a perdu sa couverture et va être mise à niveau avec la partie Est, dite "Marcadau" et recouverte d'une nouvelle toiture. Pour faciliter les opérations, une grue a été héliportée devant le refuge. Les entreprises FFT, LBTP et Hélibéarn sont à l'oeuvre.



bandeau partenaires

btn retour

Commission Syndicale de la Vallée de Saint-Savin

2, place Duhourcau 65400 SAINT-SAVIN
Tél : 05 62 92 70 52 E.mail : courriel[a]csvss.fr
Horaires d'ouverture au public : Du lundi au vendredi de 8h30 à 12h00 et de 13h30 à 17h00

Plan d'accès



plan access

Nous écrire

Envoyer
